Harddraverspark
404.1 Doel: De aantrekkelijkheid en gastvrijheid van de gemeente om te recreëren en te verblijven verder vergroten
Terug naar navigatie - Harddraverspark - 404.1 Doel: De aantrekkelijkheid en gastvrijheid van de gemeente om te recreëren en te verblijven verder vergroten404.1-2: Dokkum en omliggende kernen ontwikkelen tot toeristische recreatieve centra in de regio
Terug naar navigatie - Harddraverspark - 404.1 Doel: De aantrekkelijkheid en gastvrijheid van de gemeente om te recreëren en te verblijven verder vergroten - 404.1-2: Dokkum en omliggende kernen ontwikkelen tot toeristische recreatieve centra in de regio-
Omschrijving

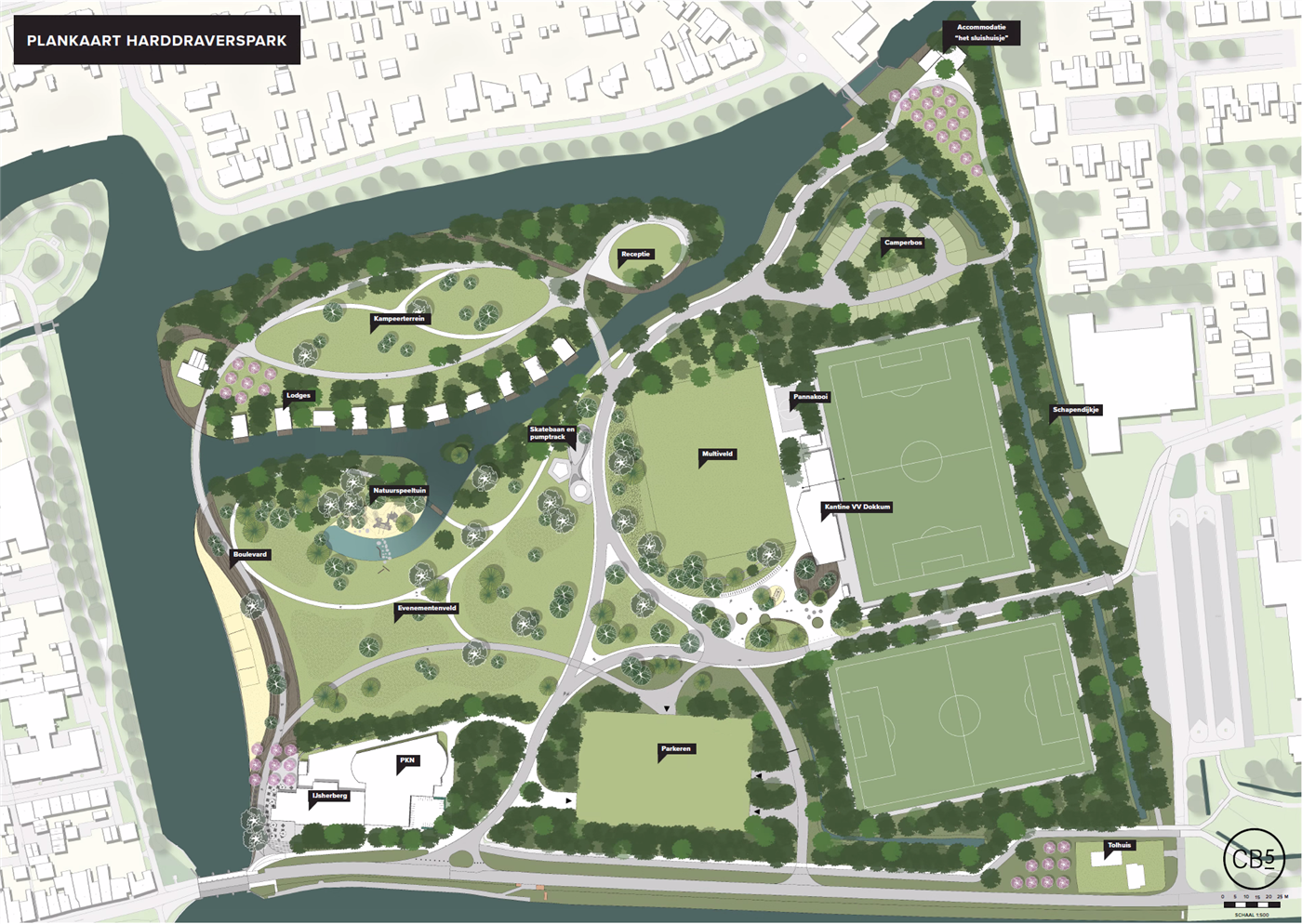

Herinrichting van het Harddraverspark in Dokkum tot een toeristisch en recreatief gebied (samenhang herinrichting Tolhuispark).
Inhoud OranjeIn maart 2025 is het Voorlopig Ontwerp (VO) vastgesteld. In februari 2026 heeft het College ingestemd met de prioritering van elementen op basis van € 1,5 miljoen Regiodealmiddelen
De volgende onderdelen worden uitgevoerd:
• Speelelementen (incl. uitvoering motie skatepark 2022)
• BoulevardAanvullende elementen (bruggen, kunstwerken, herinrichting PKN, fruitboomgaarden, halfverharding) worden gerealiseerd indien financiële ruimte beschikbaar komt.
Prioritering is gebaseerd op:
• Impact op gebruik en beleving
• Onomkeerbaarheid (bruggen vs duikers)
• Participatieve input
• Uitkomsten It Debat 16 april 2025
• RegiodealdoelenHet project blijft binnen het vastgestelde ontwikkelkader.
Participatie GroenDe participatie rondom het Harddraverspark is in de fase van het Voorlopig Ontwerp (VO) grotendeels afgerond. Inwoners, ondernemers, gebruikers van het park en overige belangstellenden hebben in deze fase actief mee kunnen denken over de inrichting en invulling van het park. Het vastgestelde VO is daarmee het resultaat van een zorgvuldig doorlopen participatief proces.
Gedurende het project vinden periodiek stakeholdersbijeenkomsten plaats. Deze bijeenkomsten zijn openbaar toegankelijk; iedereen uit de Mienskip kan aansluiten, aanhaken en meedenken. Op deze wijze wordt transparant gecommuniceerd over de voortgang en worden signalen en ideeën vanuit de samenleving opgehaald.
In de komende fase, de uitwerking van het Definitief Ontwerp (DO), wordt participatie opnieuw actief vormgegeven. Relevante stakeholders, waaronder omwonenden, verenigingen, ondernemers en maatschappelijke partners, worden betrokken bij de verdere detaillering van het ontwerp. Hiermee blijft participatie een structureel en doorlopend onderdeel van het project.
Planning Oranje1. Omgevingsvergunning flora & fauna
Uit ecologisch onderzoek is gebleken dat zich in het park beschermde soorten bevinden, waaronder vleermuizen en ransuilen. Hierdoor kan de provincie op dit moment nog geen omgevingsvergunning flora & fauna verlenen.
Momenteel wordt onderzocht hoe het Voorlopig Ontwerp zodanig kan worden aangepast dat:
• de verblijfplaatsen en het leefgebied van vleermuizen en ransuilen behouden blijven;
• wordt voldaan aan de wettelijke eisen;
• de ruimtelijke uitstraling en “look & feel” van het vastgestelde VO zoveel mogelijk overeind blijft.2. Afstemming PKN / De IJsherberg
Daarnaast wordt momenteel inzichtelijk gemaakt wat de volledige implicaties zijn van het VO voor de PKN en de situatie rondom De IJsherberg. Definitieve afspraken over eigendom, inrichting en uitvoering zijn noodzakelijk voordat de DO-fase kan starten.
Voorbereiding DO-fase
Hoewel de formele start van de DO-fase afhankelijk is van bovengenoemde externe partijen, wordt intern en contractueel reeds voorbereid op de vervolgstap. De aanbesteding en contractvorming voor zowel de campingexploitant als het bouwteam worden voorbereid, zodat na het verkrijgen van de vergunningen en afronding van de afspraken met de PKN voortvarend kan worden gestart met de uitwerking naar het Definitief Ontwerp.
De exacte startdatum blijft afhankelijk van externe besluitvorming, maar het project wordt zo adequaat en effectief mogelijk voorbereid.
Financiën GroenFinanciën (in tabelvorm)
Omschrijving € (x 1.000) Totale investering Harddraverspark 2022 5.115 Begrotingswijziging: Bij: Inrichting skatepark 50 Bij: Aanvullend krediet kunstgrasveld vv Dokkum 100 Bij: Aankoop grond tennisclub Dokkum 216 Bij: Investeringsbijdrage vv Dokkum & KV Oostergo bouw kantine 350 Bij: Ophogen investeringskrediet Harddraverspark 2023 2.900 Bij: 1e Turap 2024 overname onroerend goed en voorbereidingskosten 700 Actueel budget 9.431 Af: Lasten tot en met 26-02-2026 -3.211 Af: Aangegane verplichtingen tot en met 26-02-2026 0 Saldo 6.220 Verwachte lasten tot en met einde project 6.220 Eindsaldo 0 Toelichting:
De begroting hierboven geldt voor de hele duur van het project. Het project loopt van 2020 tot en met 2029. Dat betekent dat alle uitgaven en verplichtingen in deze begroting horen bij deze periode van 9 jaar.Het college heeft € 1,5 miljoen uit de Regiodeal toegekend voor het Harddraverspark. Dit bedrag wordt toegevoegd aan het beschikbare investeringsbudget en ingezet conform de vastgestelde prioritering van elementen. Aan de raad wordt voorgesteld om de investering met €1,5 miljoen te verhogen, waarbij de dekking volledig plaatsvindt uit de Regiodeal.
Het project stuurt actief op kostenbeheersing en doet er alles aan om binnen de door de raad vastgestelde financiële kaders te blijven. In de verdere uitwerking naar het Definitief Ontwerp wordt opnieuw geraamd en waar nodig bijgestuurd. Aanvullende elementen worden uitsluitend gerealiseerd indien daarvoor financiële ruimte beschikbaar is.
